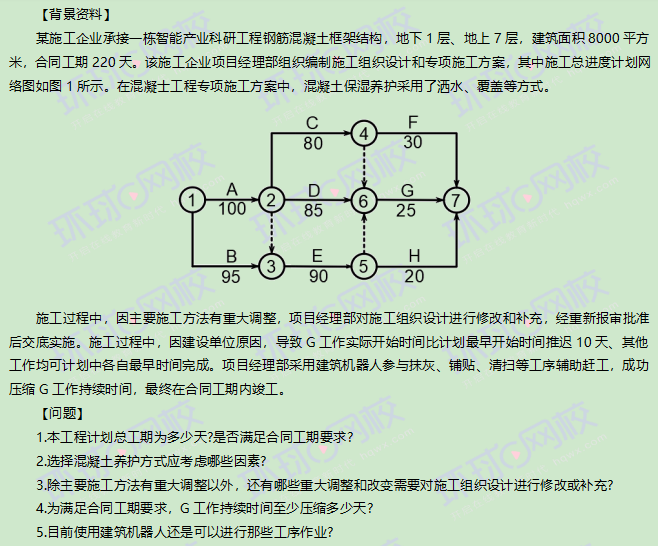

2025年二级建造师考试建筑实务科目首场笔试落下帷幕,大量考生通过考后交流群分享了实战题目。基于这些信息,我们系统汇编了《建筑工程管理与实务》真题集,同步制作了考后解读。从选择题考点分布到案例分析逻辑,多维度呈现本次考试特点,助力考生针对性查缺补漏,辅助后续备考者建立复习参照系。
……
案例题

【参考答案】
1. 本工程计划总工期=100+90+25=215天,满足合同工期要求。
2.选择养护方式应考虑现场条件、环境温湿度构件特点、技术要求、施工操作等因素。
3.项目施工过程中,如发生以下情况之一时,施工组织设计应及时进行修改或补充:
①工程设计有重大修改:
②有关法律、法规、规范和标准实施、修订和废止;
③主要施工资源配置有重大调整;
④施工环境有重大改变。
4.G工作需要压缩5天,合同工期为220天,计算工期为215天,延误10天,故需要压缩的天数为(215+10)-220=5天。
5.积极推广使用建筑机器人进行材料搬运、打磨、钢筋加工、喷涂、高空焊接等工作。
【考点来源】第1问 8.1.1 流水施工在进度计划申的应用 P218
第2问 3.3.1 混凝土结构工程施工 P65
第3问 6.4.1 施工组织设计编制与管理 P180
第4问 8.1.1 流水施工在进度计划申的应用 P218
第5问 5.4.2 绿色建造技术导则有关规定 P166
……
